Строительство навеса из металлокаркаса (размеры 9х40х3,8м) + ВИДЕО процесса строительства

Серия СТРОИТЕЛЬСТВО зданий, Анатоль - КОМПЛЕКТ 33-25-78

Еслиу вас размеры другие, то меняйте пролеты кратно 4м. Фундамент - винтовые сваи

Ширина | Длина 40м | Высота 4м | Площадь 360 м2

Размеры навесов могут быть разными: 9×8м, 9×12м, 9×20м, 9×32м и другие. Навес можно сделать зеркальным, а также объединить два здания с общими центральными колоннами, получив ширину уже 18 м.

Варианты отделки:

  • Обшивка каркаса сэндвич-панелями для утепления.

  • Использование профлиста для экономичного решения.

  • Другие варианты, в зависимости от потребностей.

У меня в наличии сотни различных проектов, и каждый из них можно скорректировать под любую задачу.

Разрез каркаса 1-1 (Вид сбоку)

Фундамент - винтовые сваи с оголовками

От монолитного фундамента отказались, посчитав его слишком дорогим и нецелесообразным для данной конструкции. В качестве основания под навесом использована асфальтовая крошка, которая также применена при благоустройстве территории (парковочных площадок).

Процесс монтажа фундамента (сваи)

Свая 2,5м | Сеч. 108мм | Лопасть 300мм

Процесс монтажа навеса

Размечаем, выкапываем мини эксикатором лунки, что бы закрутить сваи не в камни.

Закручивали сваи механизированным способом

Сваи ровняем по шнурке (см. видео)

Видео по монтажу винтовых свай

Монтаж металлоконструкций

Обшивка Навеса (процесс)

Задняя и боковые стенки навеса зашиты профлистом, чтобы не задувал ветер, не попадал дождь и снег во внутрь.

Стены: Профлист С8 (RAL 7004)

Кровля: Профлист С35 (RAL 7004)

РАЗДЕЛЫ ПРОЕТНЫЕ: Генплан, АР, КМ, КМД, КЖ

ЗД модель каркаса

Фасадные решения

Перечень выполняемых работ:

Все работы выполняются в соответствии с законодательством РФ, действующими СНиП, ГОСТ и другими обязательными нормативными актами.

Цветовые решения:

Было принято решение использовать темный каркас, а стены и кровлю выполнить в светлых тонах. Выбраны стандартные цвета RAL 7024 (графитовый серый) и RAL 7004 (сигнальный серый). Эти оттенки не увеличивают стоимость материалов, что делает выбор оптимальным.

В реальности выбранные цвета

Генплан расположения объекта

Аксонометрия конструкций

Расчет нагрузок

После расчета нагрузок, подбираются сечения конструкций

Стойки 100х8мм | Балки 120х200х7мм | Прогоны 120х80х4мм | Связи 80х4мм

Работы дополнялись под ключ:

  • Материалы для изготовления конструкций (металл, метизы).

  • Материалы для фундамента и работы.

  • Услуги крана и доставки.

Дата начала работ: с момента внесения аванса и подписания договора. Выполнения фундаментных работ: 10 дней. Выполнения всех работ: 55 дней.

__________________________

Если формат интересен, подпишитесь, на канале много интересного!

Металлокаркас и стены можно монтировать и зимой (в этом есть преимущество перед традиционным строительством, нет мокрых процессов).

После монтажа осуществлялось благоустройство территории..

Если интересен материал то поддержите меня лайком, это мотивирует выкладывать материал, а если интересно построить здание, то пишите, звоните..

Возможно вам интересно:

Навес 6х40х3м, проект и сколько стоит построить? +ВИДЕО 🧿

Как избежать мостик холода на воротах

В каких случаях требуется получать разрешение на строительство здания, а в каких нет?

Монтаж химических анкеров для здания СКЛАДА 24х40х9,6м

Сколько стоит комплект каркаса склада 24х40х9,5м + сэндвич-панели?

__________________________

Подпишитесь на мой Телеграмм по ссылке!

Там много всего интересного о процессе строительных работ!

ВК | Инста | Fb | Ок | YouT | Мой сайт

© Анатоль Иванов — заметки строителя

Показать полностью 33 2
7

Фундаментные работы, строится футбольные клуб СПАРТАК

Серия СТРОИТЕЛЬСТВО зданий, Анатоль - КОМПЛЕКТ 33-25-78

Фундаментная плита вид сверху, точки - это люди

Планировка здания АБК

План этажа

Процесс зимнего бетонирования фундаментных плит (ВИДЕО)


А это видео этим летом, до того как приступили к работам (поле уже было)

Показать полностью 8 10
42

Навес 6х40х3м, проект и сколько стоит построить? +ВИДЕО

Серия СТРОИТЕЛЬСТВО зданий, Анатоль - КОМПЛЕКТ 33-25-78

Ширина 6м | Длина 40м | Высота 4м | Площадь 240 м2

Эскизный проект

Эскизный проект

Реальное фото, построенного навеса

Реальное фото, построенного навеса

Кто хочет размеры другие, то меняйте пролеты кратно 4м

Кто хочет размеры другие, то меняйте пролеты кратно 4м

Планировка участка, вид сверху

Планировка участка, вид сверху

Кто хочет размеры другие, меняйте пролеты кратно 4м

Кому-то нужно 6х8м, 6х12м и т.д., также, навес, можно сделать зеркальным, и совместить 2 здания с общими средними колоннами, и ширина будет 12м. Можно обшить каркас со всех сторон сэндвич-панелями, сделать его утепленным, очень много вариантов, а учитывая, что у меня есть сотни разных зданий и каждый проект можно скорректировать под любую задачу и потребность.

Каждые 4 м делается усадочно-деформаутонный шов.

Каждые 4 м делается усадочно-деформаутонный шов.

Процесс строительства с фото

Процесс строительства..

Процесс строительства..

Сетка колонн 6х4м, и длину вы можете делать бесконечную, под ваши потребности

Задняя и правая боковая стенки навеса зашиты профлистом, чтобы не задувал ветер, дождь и снег во внутрь, а правую, торцевую стенку специально не зашивали, чтобы можно было заехать длинной технике.

Разрез каркаса сбоку

Разрез здания в плане

Разрез здания в плане

Фундамент - ребристая плита

Оптимальный фундамент по цене и работам

Оптимальный фундамент по цене и работам

Ребристая плита - по сути лента под каждый ряд колонн и пол по грунту, но каждые 4м делается усадочно-деформационный шов.

Процесс заливки фундамента

Визирка, по ней проверялась высота заливки бетона

Заливка под визирку

Максимально удобный способ проверки уровня бетона

Максимально удобный способ проверки уровня бетона

Процесс заливки бетона бетононасос - 32 м.

Бетон брали тут..

М300

М300

Стены: Профлист С8 (RAL 7004)

Кровля: Профлист С35 (RAL 7024)

ПРОЕКТЫ: Генплан, АР, КМ, КМД, КЖ

Фасадные решения - 3D модель

Фасадные решения - 3D модель

3D модель Навеса

В программе можете внимательней рассмотреть все узлы вблизи и со всех сторон, скачать по ссылке.

Открыть можно через программу BIMx, скачать тут.

Визуализация каркаса навеса 6х40х3м

Визуализация каркаса навеса 6х40х3м

Перечень выполняемых работ:

Все работы выполняются в соответствии с законодательством РФ, действующими СНиП, ГОСТ и другими обязательными нормативными актами.

Цветовые решения, остановились на темной кровле, светлых стенах. И выбрали стандартный RAL, он всегда дешевле, заказных цветов.

В реальности выглядят 2 цвета

Генплан расположения объекта:

Аксонометрия конструкций

Процесс производства работ

Закладные детали для баз колонн

- химические анкера

Расчет нагрузок

С расчетами можно ознакомиться, по ссылке, тут: https://disk.yandex.ru/d/fby0vqh6PP0h1w

После расчета нагрузок, подбираются сечения конструкций.

Стойки 100х8мм | Балки 120х200х7мм | Прогоны 120х80х4мм | Связи 80х4мм

График производства работ

10 заездов, по всей длине здания.

В стоимости учтены: Материалы для производства конструкций (металл и метизы), материал для самого фундамента (бетон, арматура, доски, гидроизоляция), работа крана и бетононасоса.

Дата начала работ с даты аванса.

Срок выполнения фундаментных работ 30 дней.

Срок выполнения всех работ 75 дней.

__________________________

Если формат интересен, подпишитесь, на канале много интересного!

Металлокаркас и стены можно монтировать и зимой (в этом есть преимущество перед традиционным строительством)

После монтажа конструкций осуществлялось благоустройство территории..

Вид сверху, с птичьего полета

Вид сверху, с птичьего полета

Участок поделен на 2 части (выше представлена хозяйственная часть - промзона).

А ниже, уже другая архитектура - участок для отдыха (там тоже есть и навесы, гадали и беседки).

Если интересно построить здание, пишите или звоните на WhatsApp, еще лучше, подписывайтесь на телеграмм: https://t.me/s/komplektr

Возможно вам интересно:

Как избежать мостик холода на воротах

В каких случаях требуется получать разрешение на строительство здания, а в каких нет?

Монтаж химических анкеров для здания СКЛАДА 24х40х9,6м

Сколько стоит комплект каркаса склада 24х40х9,5м + сэндвич-панели?

✦ Прорезка деформационных швов в полах с топпингом (карта пола)

✦ Деформационный шов и усадочный, зачем они нужны (в чём отличие, наглядный пример)

✦ Зачем нужны швы - управляемые трещины?

__________________________

ВК | Инста | Fb | Ок | YouT | Мой сайт

© Анатоль Иванов — заметки строителя

Показать полностью 37 1
16

Навес 6х40х3м (шаг колонн 6х4м, подходит под разные задачи)

Серия СТРОИТЕЛЬСТВО зданий, Анатоль - КОМПЛЕКТ 33-25-78

Подходит и под хранения техники и сканирования материалов, можно увеличить длину или уменьшить, будь то 6х12м, 6х16м или более).

Проект НАВЕСА №1 - 6х40х3м (по ссылке)..

Любой размер можно выбрать с шагом 4м, до бесконечности..

Любой размер можно выбрать с шагом 4м, до бесконечности..

ОБШИВКА: Стены: Профлист С8 (RAL 7004) | Кровля: Профлист С35 (RAL 7024)

В чем вы видите, что фермы лучше?

В чем вы видите, что фермы лучше?

Часто спрашивают, почему на 6м использую трубы (как балки), а не фермы?

1. Фермы - больше трудоёмкости - при изготовлении, а значит дороже

2. До низа несущих становится меньше расстояние - потолок опускают

3. Красота, внешний вид - мне нравится минимализм в конструкциях

4. Балки из труб дешевле, чем фермы по итогу.

Расчеты нагрузок

Расчеты нагрузок

Навес 6х40х3м (шаг колонн 6х4м, подходит под разные задачи)
Показать полностью 6
57

Строительство гаража 12х60х4,5м (от проекта до строительства, последовательность работ..)

Серия СТРОИТЕЛЬСТВО зданий, Анатоль - КОМПЛЕКТ 33-25-78

Ширина: 12м | Длина: 60м | Высота: 4,5м | Площадь: 720 м2

Вариантов было много, остановились на одном цветовом решении

Вариантов было много, остановились на одном цветовом решении

ОБШИВКА (сэндвич-панели RAL 7004), минвата: Стены 120мм | Кровля 150мм

ВОРОТА (подъемно-секционные): 6 шт. производитель "Алютех"

ПРОЕКТЫ: Генплан, АР, КМ, КМД, КЖ

Фасадных решений было много..

Генплан и фото

Там также нарисованы схематично новые, планируемые здания

Фото с вертолета

Фото с вертолета

Гараж выделен синим

Расчет нагрузок

После расчета нагрузок подбираются сечения конструкций

Стойки 120х4мм | Балки 240х120х7мм | Прогоны 120х80х4мм | Связи 90х4мм

Рассчитываемся снеговые, ветровые и другие нагрузки

Рассчитываемся снеговые, ветровые и другие нагрузки

Разрез здания (с каркасом в 3D)

Монтаж каркаса здания гаража

Монтаж каркаса здания гаража

Фундамент - ребристая плита

Оптимальный фундамент по цене

Ребристая плита, лента под каждый ряд колонн

Ребристая плита, лента под каждый ряд колонн

Выведены все коммуникации, согласно проекту

Выведены все коммуникации, согласно проекту

Коммуникации согласно проекту

Тут показан план теплого контура из сэндвич-панелей, перегородки, проемы ворот, проемы дверей с ращмерными лиями. А зеленым на плите показан водосточный желоб, по нему стекает вода с полов.

Зеленым отмечены водосточные желоба

Зеленым отмечены водосточные желоба

Заливка монолитной плиты была организована с топпингом 3 кг/м2

Топпинг втирается вертолетами

Топпинг втирается вертолетами

Лотки в бетон можно монтировать сразу, а можно и после заливки основного бетона, как тут, на другом объекте в Видео:

Анатоль Иванов - Заметки строителя

Строительство автосервиса, монтирую лоток отвода воды с пола

Монтаж пола с топпингом:

Анатоль Иванов - Заметки строителя

Промышленный пол с топпингом рекомендации от производителя (непонятно, но очень интересно)

Утром можно измерять ровность пола

Погрешность составляла 1-2мм (это идеальный пол)

Погрешность составляла 1-2мм (это идеальный пол)

Прошел утренний дождь и по мелким лужам можно идеально определить неровности пола (сама природа придумала простой и точный способ проверки по глади воды). Ставим линейку и смотрим глубину лужи в самой глубокой ее части.

Ровность пола с топпингом по линейке (видео)!

Как проверяется ровность пола с топпингом

Монтируются химические анкера

На шпильки ставятся базы колонн и монтируется каркас здания

Монтируем каркас здания, затем сэндвич-панели

Анкера химия для баз колонн (видео)

Последовательность монтажа ограждающих конструкций такова: монтируем в начале стены, затем кровлю.

Каркас и стены можно монтировать и зимой

Если наоборот, монтировать кровлю, а потом стены, то свесы кровли бы мешали монтажу стен, потому последовательность именно такова (см. выше)..

Работы производились уже в зимнее время

Стены и кровля смонтированы ведутся работы по утеплению откосов ворот

Изначально в проекте мы предусматриваем напуски, чтобы меньше утеплять трубу обрамления ворот, остальное утепляем ЭППС, утеплитель крепим на клей-пену и временно фиксируем скотчем.

Процесс утепления откосов у ворот

"Мостик холода" зачем его убирать на откосах ворот?

Закрываем все нащельниками

Нащельники везде на окнах (задняя сторона здания)

Монтируем цоколь из кирпича и утепляем его

Кирпич монтируется по краю монолитной плиты, затем утепляем его термо-панелями под фальш кирпич. Утепляем для того, чтобы избежать мостик холода.

Это самый оптимальный вариант оформления цоколя, ранее перепробовал много вариантов

Это самый оптимальный вариант оформления цоколя, ранее перепробовал много вариантов

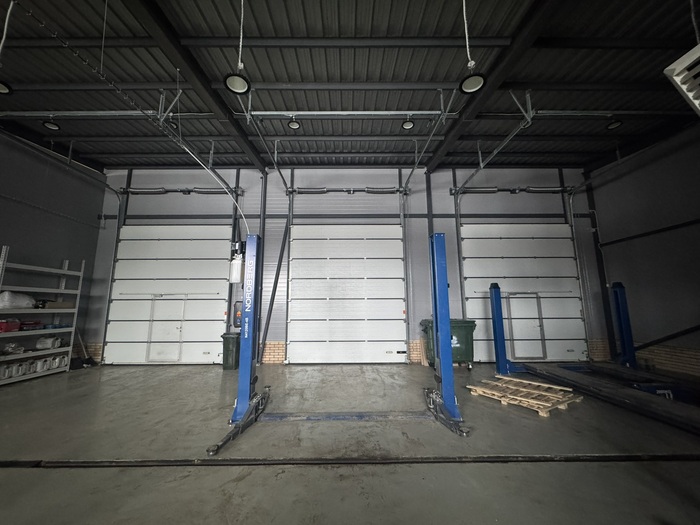

Получился удобный гараж для техники

Потолок сэндвич-панелей смонтирован в черном цвете, чтобы потолок сливался с балками и прогонами каркаса конструкций здания.

Цвет сэндвич-панелей был выбран одинаковый что внутри, что снаружи RAL 7004

Котельная (3 котла)

Работают на воздушные конвекторы

Работают на воздушные конвекторы

Затем делается отмостка и благоустройство территории..

Если остались вопросы, пишите или звоните WhatsApp

Возможно вам интересно:

Продолжение поста «Решил производить готовые комплекты зданий на болтах, собираются они просто, как стол IKEA, по инструкции, вот тестирую»

Как монтировать химический анкер? ХИЛТИ и другие + наглядное ВИДЕО!

В каких случаях требуется получать разрешение на строительство здания, а в каких нет?

Монтаж химических анкеров для здания СКЛАДА 24х40х9,6м

Сколько стоит комплект каркаса склада 24х40х9,5м + сэндвич-панели?

__________________________

ВК | Инста | Fb | Ок | YouT | Мой сайт

© Анатоль Иванов — заметки строителя

Показать полностью 33 2
Отличная работа, все прочитано!

Темы

Политика

Теги

Популярные авторы

Сообщества

18+

Теги

Популярные авторы

Сообщества

Игры

Теги

Популярные авторы

Сообщества

Юмор

Теги

Популярные авторы

Сообщества

Отношения

Теги

Популярные авторы

Сообщества

Здоровье

Теги

Популярные авторы

Сообщества

Путешествия

Теги

Популярные авторы

Сообщества

Спорт

Теги

Популярные авторы

Сообщества

Хобби

Теги

Популярные авторы

Сообщества

Сервис

Теги

Популярные авторы

Сообщества

Природа

Теги

Популярные авторы

Сообщества

Бизнес

Теги

Популярные авторы

Сообщества

Транспорт

Теги

Популярные авторы

Сообщества

Общение

Теги

Популярные авторы

Сообщества

Юриспруденция

Теги

Популярные авторы

Сообщества

Наука

Теги

Популярные авторы

Сообщества

IT

Теги

Популярные авторы

Сообщества

Животные

Теги

Популярные авторы

Сообщества

Кино и сериалы

Теги

Популярные авторы

Сообщества

Экономика

Теги

Популярные авторы

Сообщества

Кулинария

Теги

Популярные авторы

Сообщества

История

Теги

Популярные авторы

Сообщества
